การออกสอดส่องโครงการตามแผนการปฏิบัติงานของคณะกรรมการธรรมาภิบาลจังหวัดพัทลุง ประจำปีงบประมาณ พ.ศ. 2569 "โครงการก่อสร้างถนนคอนกรีตเสริมเหล็ก พร้อมท่อระบายน้ำคอนกรีตเสริมเหล็ก สายถนนไชยบุรี ช่วงปลาย (จากสี่แยกถนนพัฒนา ถึง ร้านครัวสระแก้ว)"
30 เมษายน 2569

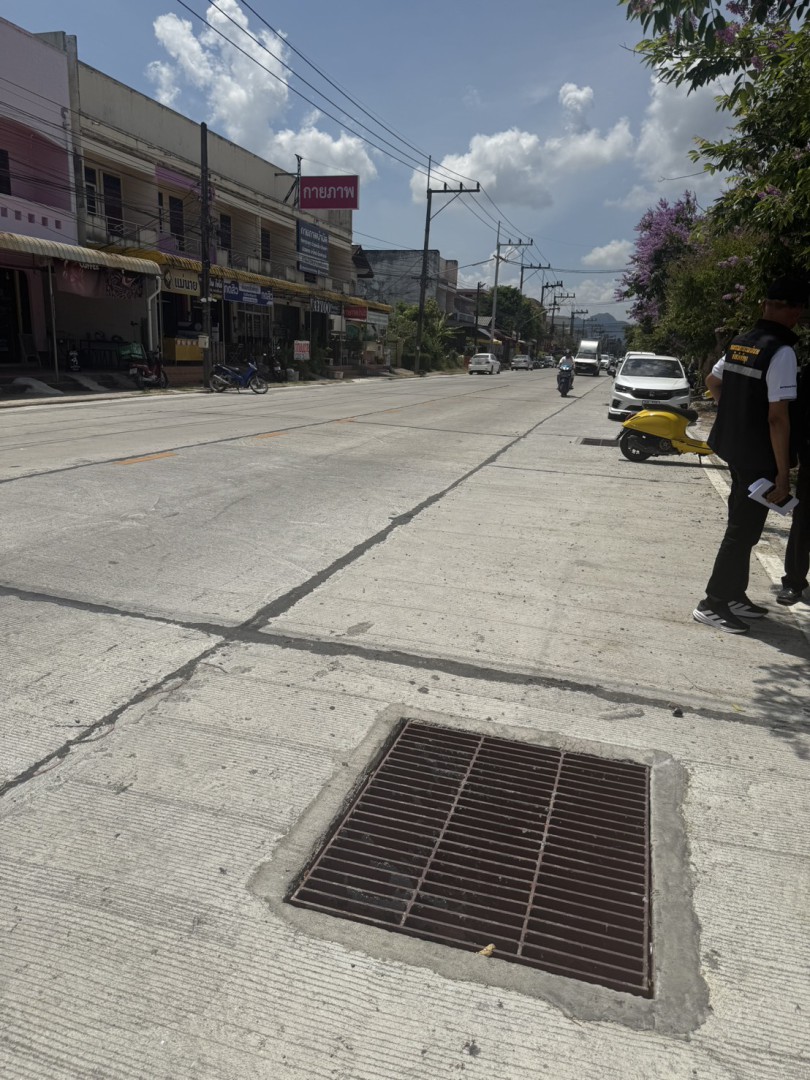

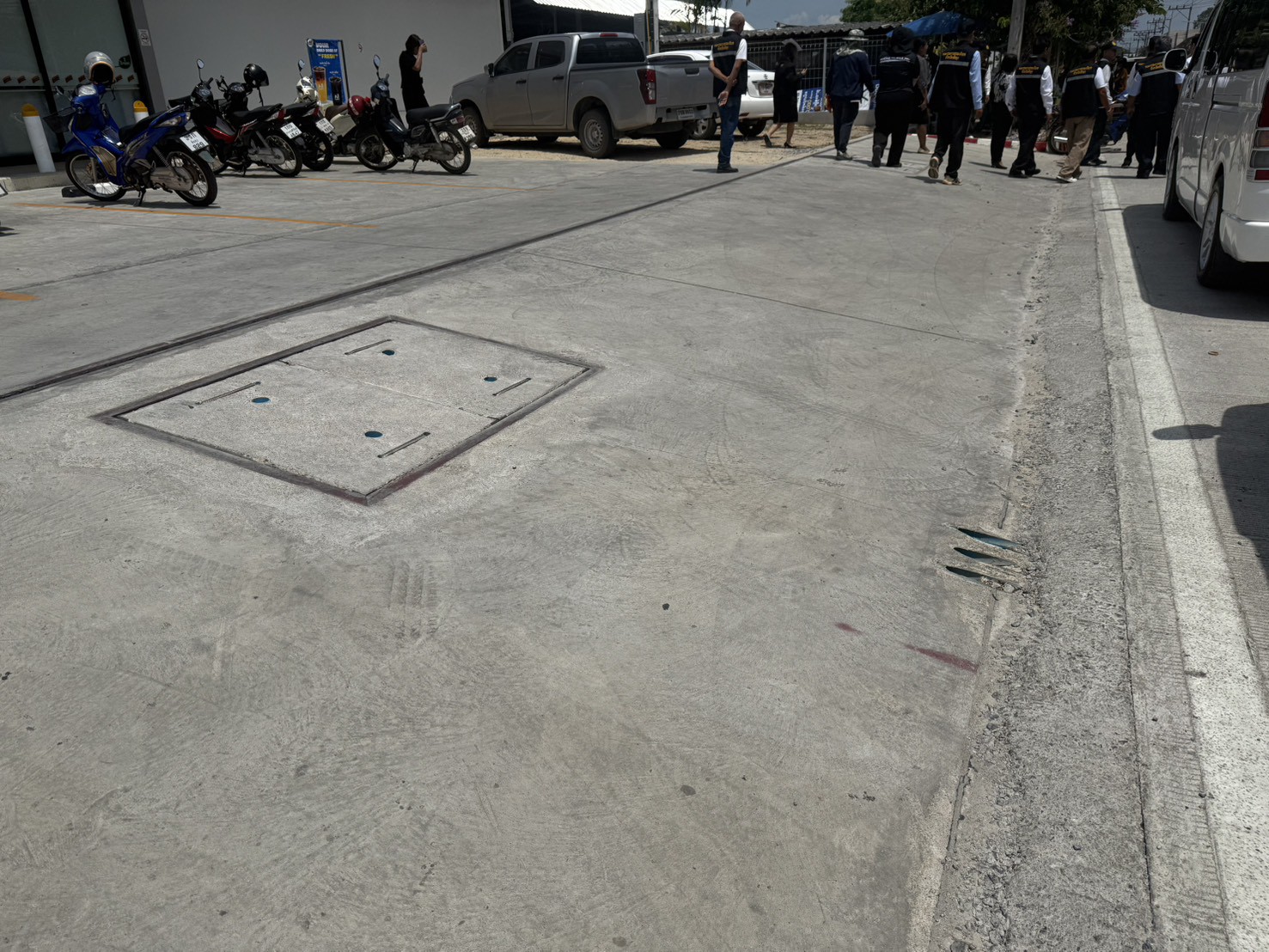

     วันที่ 29 เมษายน 2569 คณะกรรมการธรรมาภิบาลจังหวัดพัทลุง นำโดย นายชวภณ หนูเอียด (รองประธาน) พร้อมด้วย นางสาวจิณตกาญ เกตุแก้ว ผู้อำนวยการกลุ่มงานบริหารทรัพยากรบุคคล สำนักงานจังหวัดพัทลุง (ผู้ช่วยเลขานุการ ก.ธ.จ.พัทลุง) ลงพื้นที่ออกสอดส่องโครงการตามแผนการปฎิบัติงานของคณะกรรมการธรรมาภิบาลจังหวัดพัทลุงประจำปีงบประมาณ พ.ศ. 2569 ณ พื้นที่อำเภอเมืองพัทลุง จังหวัดพัทลุง "โครงการก่อสร้างถนนคอนกรีตเสริมเหล็ก พร้อมท่อระบายน้ำคอนกรีตเสริมเหล็ก สายถนนไชยบุรี ช่วงปลาย (จากสี่แยกถนนพัฒนา ถึง ร้านครัวสระแก้ว)" งบประมาณ 9,029,500 บาทรับผิดชอบหลักโดย : เทศบาลเมืองพัทลุง สรุปผลการสอดส่องโครงการ ดังนี้

   ถนนสายดังกล่าวเป็นเส้นทางที่มีผู้คนสัญจรจำนวนมาก เป็นเส้นทางสายหลักเส้นหนึ่งที่เข้าสู่ตัวเมือง ซึ่งเมื่อมีฝนตกหนักจะมีน้ำขังและท่วมสูง ไม่สามารถระบายน้ำได้ และทำให้มีน้ำท่วมขังเป็นระยะเวลานานทางเทศบาลต้องใช้รถสูบน้ำมาช่วยสูบเพื่อระบายน้ำออก ผู้ใช้เส้นทางรวมถึงผู้คนที่มีบ้านพักอาศัยบริเวณถนนเส้นนี้ได้รับความเดือดร้อนและเสียหายจากการเกิดน้ำท่วมขัง จึงดำเนินโครงการฯ เพื่ออำนวยความสะดวกและความปลอดภัยให้มากยิ่งขึ้น

ผลการดำเนินงาน

1. เดือนกุมภาพันธ์ 2568 หน่วยงานได้ผู้รับจ้างแล้วคือ บริษัท สิริลักษณ์คอนสตรัคชั่น จำกัด แต่บริษัทไม่ได้เข้าทำงานตามสัญญาจ้าง โดยทางหน่วยงานมีหนังสือแจ้งเตือนถึง 3 ครั้ง จนเวลาล่วงเลยมาประมาณ 2 เดือน ผู้รับจ้างแจ้งว่าไม่มีความพร้อมเรื่องวัสดุอุปกรณ์ ทำให้ไม่สามารถเข้าทำงานได้ หน่วยงานจึงได้เชิญผู้รับจ้างเข้าร่วมประชุมเพื่อหาแนวทางร่วมกัน โดยมีมติให้ยกเลิกสัญญาตั้งแต่วันที่ 19 พฤษภาคม 2568 เป็นต้นไป

2. หน่วยงานประกาศหาผู้รับจ้างรายใหม่ และได้ผู้รับจ้างประมาณกลางเดือนกันยายน 2568 ซึ่งผู้รับจ้างเข้ามาลงนามสัญญาจ้างในวันที่ 29 กันยายน 2568 จึงทำให้          การดำเนินงานต่อเนื่องไปในปีงบประมาณ พ.ศ. 2569

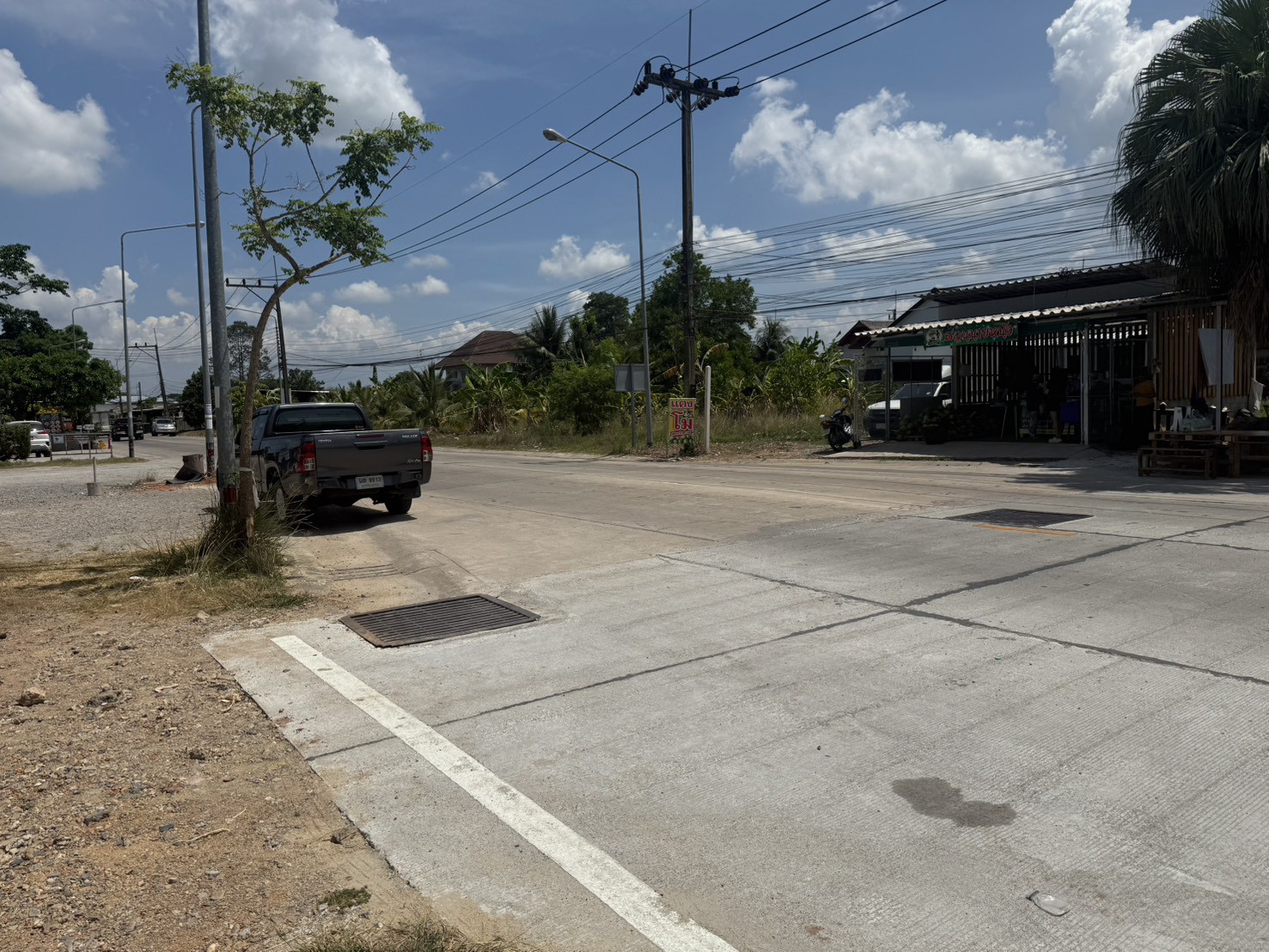

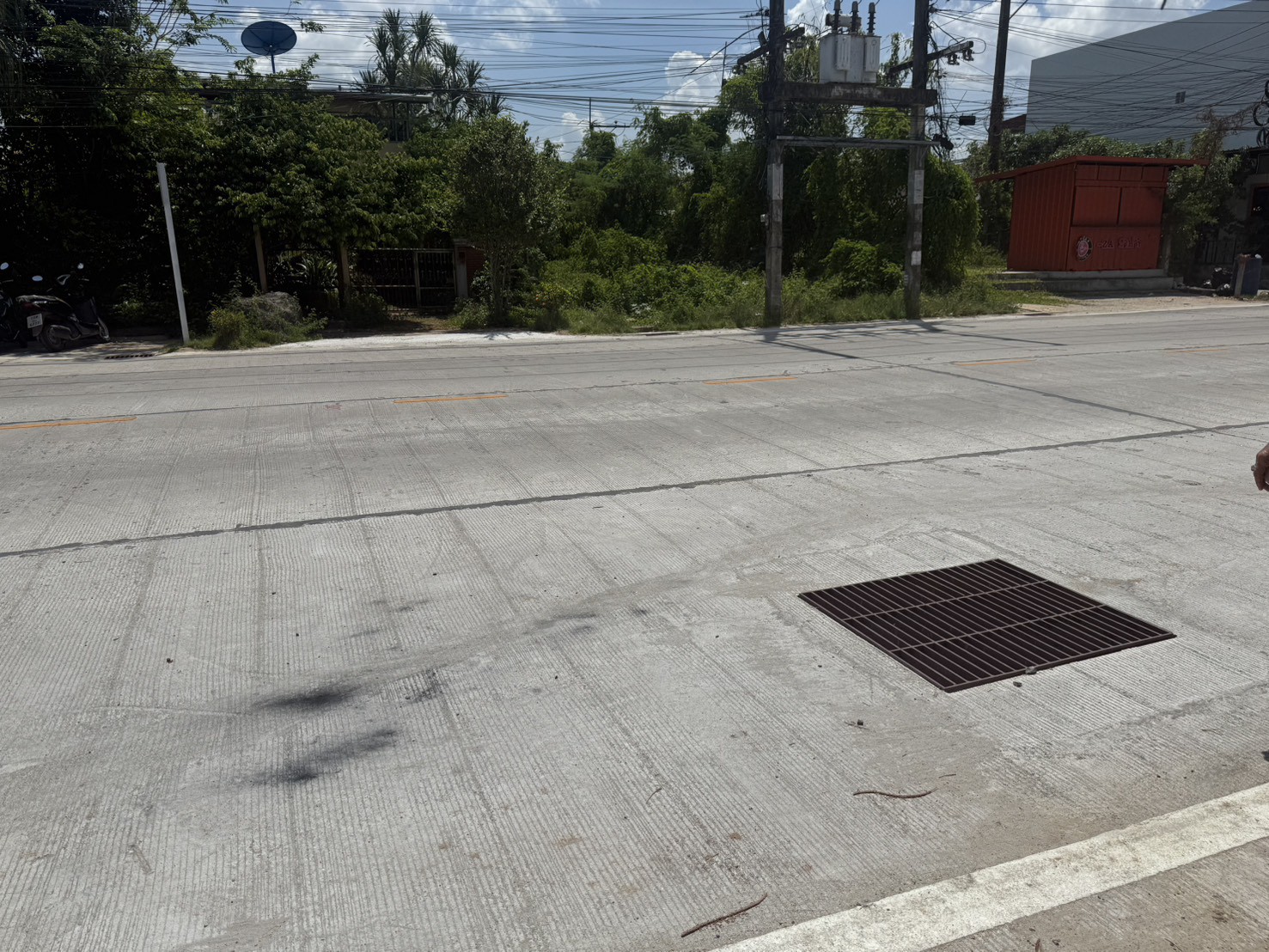

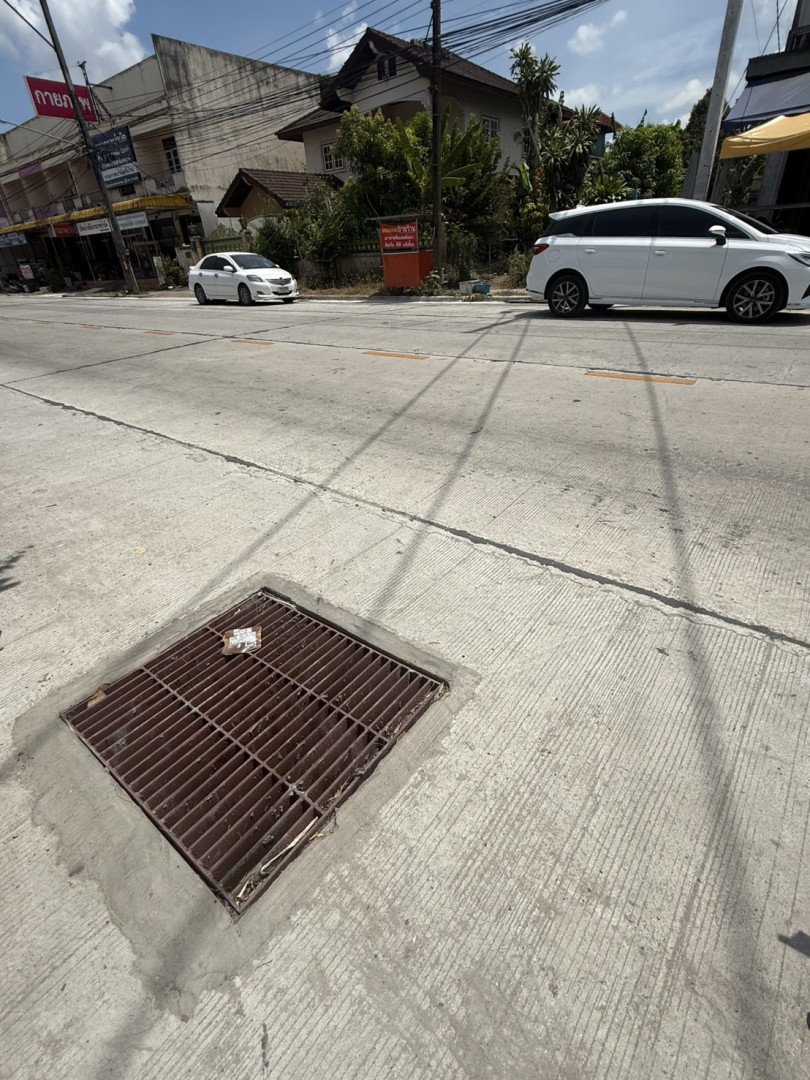

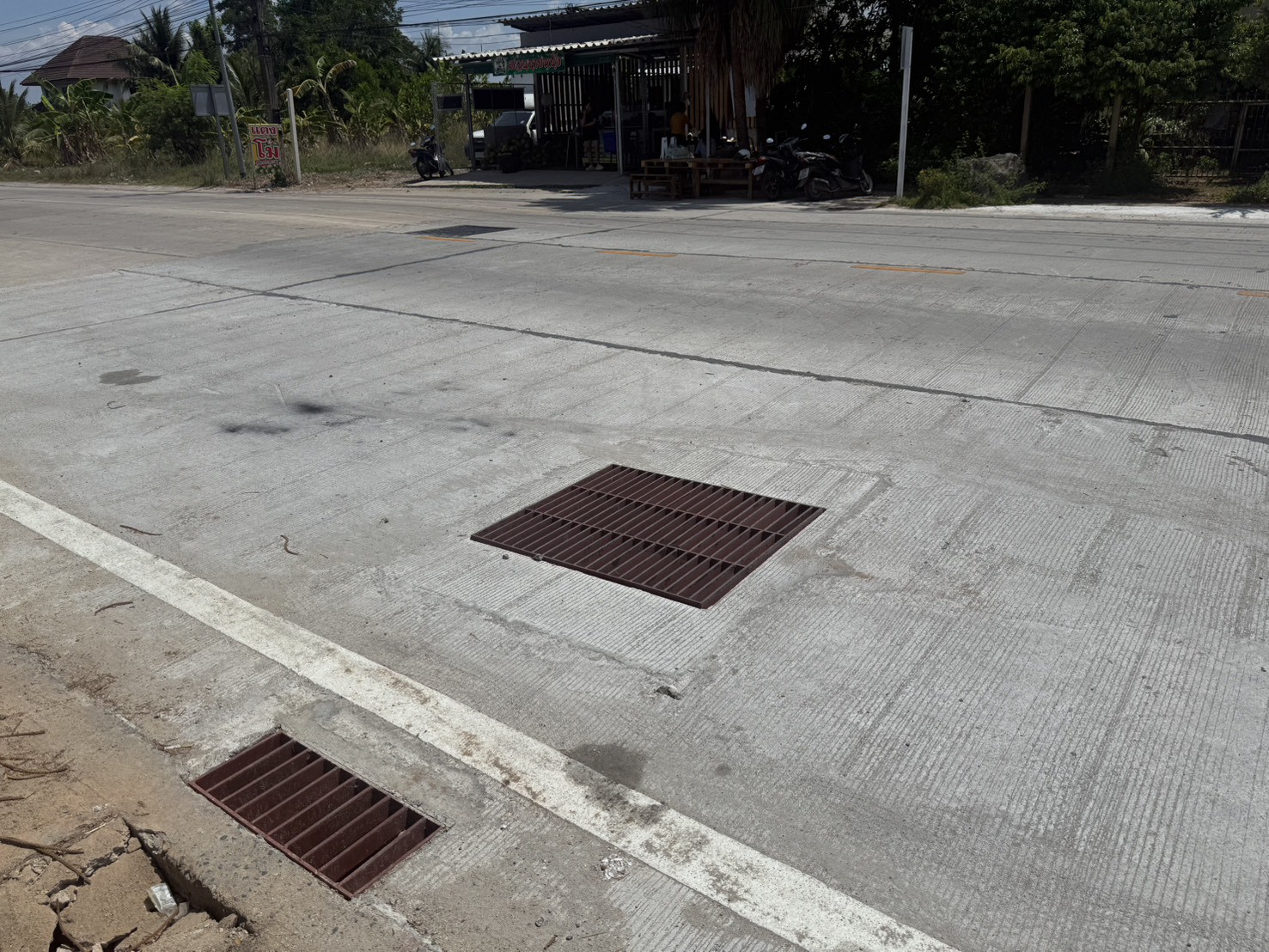

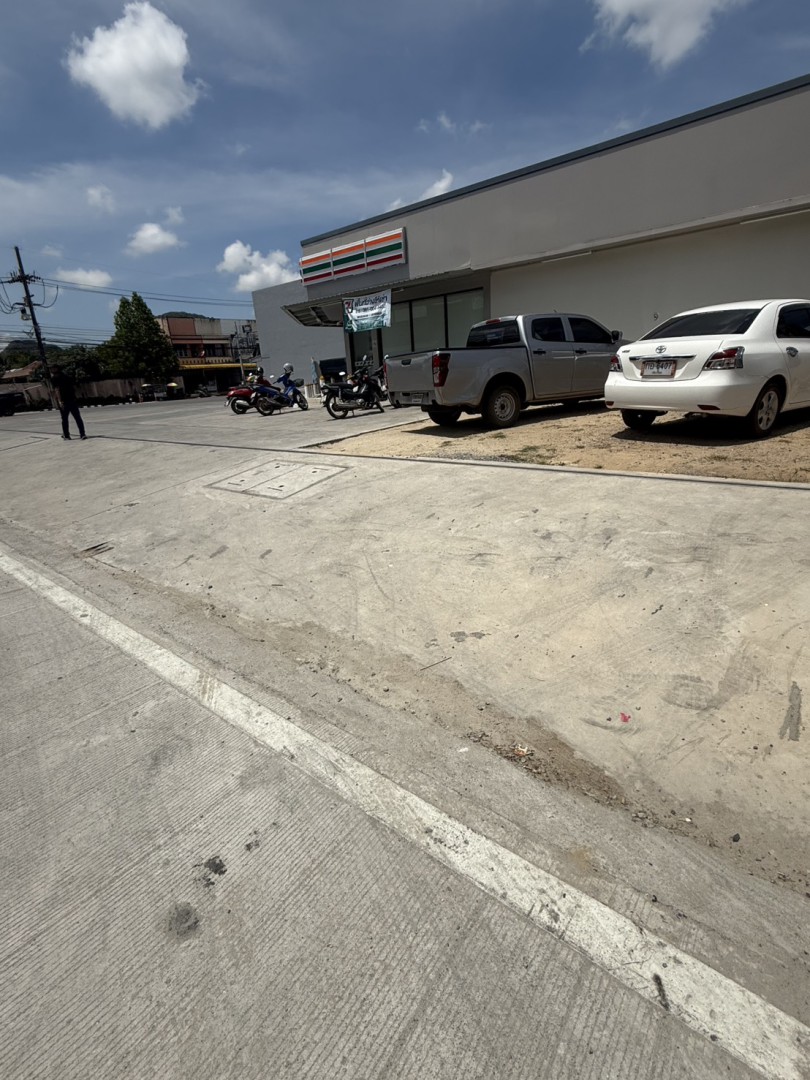

   ปัจจุบันดำเนินการก่อสร้างถนนและก่อสร้างท่อลอดเหลี่ยมคอนกรีตเสริมเหล็ก ชนิดวางใต้ผิวจราจร พร้อมบ่อพักเรียบร้อยแล้ว ผู้สัญจรไป - มา สามารถเดินทางได้สะดวก ปลอดภัย มากยิ่งขึ้น รวมทั้งสามารถช่วยให้การระบายน้ำระบายได้ดีมากยิ่งขึ้น ลดปัญหาน้ำท่วมขัง ในฤดูฝนหรือช่วงที่มีฝนตก

ปัญหาอุปสรรค/ข้อแสนอแนะ

1..ความล่าช้าในการดำเนินโครงการ จากกรณีที่ผู้รับจ้างรายแรกไม่ได้เข้าดำเนินงานตามระยะเวลาที่กำหนด และหน่วยงานต้องหาผู้รับจ้างรายใหม่ จึงทำให้โครงการไม่แล้วเสร็จภายในปี งบประมาณ พ.ศ. 2568

2. ปัญหาสภาพอากาศ (ฝนตก)

3..ถนนเส้นนี้เป็นเส้นทางสายที่มีผู้คนสัญจรตลอด และถนนมีความแคบ เป็นอุปสรรคในการดำเนินงาน ต้องใช้ความระมัดระวังในระหว่างการก่อสร้างทั้งผู้รับจ้างและผู้สัญจร ขณะดำเนินการก่อสร้าง แนะนำให้ผู้รับจ้างได้ติดตั้งป้ายเตือนการก่อสร้างเพื่อป้องกันอันตรายที่อาจเกิดกับผู้สัญจรไป - มา

ปัจจุบันดำเนินโครงการแล้วเสร็จและเบิกจ่ายเรียบร้อยแล้ว

×
